Vì sao âm thanh nhà thờ là một bài toán âm học đặc thù?
Nhà thờ thường có trần cao, lòng nhà dài, nhiều bề mặt cứng như tường xây, đá, kính và sàn gạch. Những đặc điểm kiến trúc này tạo nên vẻ trang nghiêm nhưng đồng thời khiến âm thanh phản xạ nhiều lần trước khi suy giảm. Khi thời gian dội vang quá dài, các âm tiết nối vào nhau, làm giảm độ rõ của lời giảng và khiến phần nhạc trở nên thiếu tách bạch.
Vì vậy, lắp đặt hệ thống âm thanh nhà thờ không nên bắt đầu bằng câu hỏi cần loa công suất bao nhiêu. Điều quan trọng hơn là xác định khu vực cần phủ âm, khoảng cách nghe, đặc tính phản xạ của không gian và vị trí có thể bố trí loa. Tăng âm lượng để bù cho thiết kế chưa phù hợp thậm chí có thể làm năng lượng âm thanh phản xạ mạnh hơn và tăng nguy cơ hú rít.
Các tiêu chí kỹ thuật khi thiết kế hệ thống âm thanh nhà thờ
Mục tiêu của một hệ thống tốt là đưa giọng nói trực tiếp đến người nghe với mức âm lượng tương đối đồng đều, đồng thời hạn chế năng lượng âm thanh không cần thiết chiếu vào trần và các bề mặt phản xạ. Khi thiết kế, cần xem xét đồng thời các yếu tố sau:
- Độ rõ của giọng nói: Ưu tiên khả năng tái tạo trung âm rõ ràng để lời đọc, lời giảng và thông báo dễ nghe, thay vì chỉ tập trung vào độ lớn hoặc dải trầm.
- Kiểm soát góc phủ: Loa cần được lựa chọn và định hướng để tập trung năng lượng vào khu vực cộng đoàn, hạn chế âm thanh chiếu trực tiếp lên trần, tường hoặc các bề mặt phản xạ mạnh.
- Độ đồng đều vùng phủ: Người ngồi gần và xa hệ thống loa không nên có chênh lệch âm lượng quá lớn. Với lòng nhà dài, có thể cần hệ thống loa bổ trợ được thiết kế theo từng vùng.
- Xử lý tín hiệu số: DSP hoặc mixer kỹ thuật số hỗ trợ EQ, phân tuyến tín hiệu, delay, limiter và quản lý nhiều cấu hình vận hành khác nhau.
- Khả năng chống hú: Vị trí micro, vị trí loa, hướng thu của micro và mức gain cần được thiết lập như một hệ thống thống nhất. Thiết bị chống hú không thể thay thế cho bố trí âm học đúng nguyên tắc.
- Tính ổn định khi vận hành: Hệ thống nên có các cấu hình được thiết lập sẵn để người phụ trách có thể sử dụng hằng ngày mà không phải điều chỉnh quá nhiều thông số kỹ thuật.
Nên chọn loa cột hay loa truyền thống cho nhà thờ?

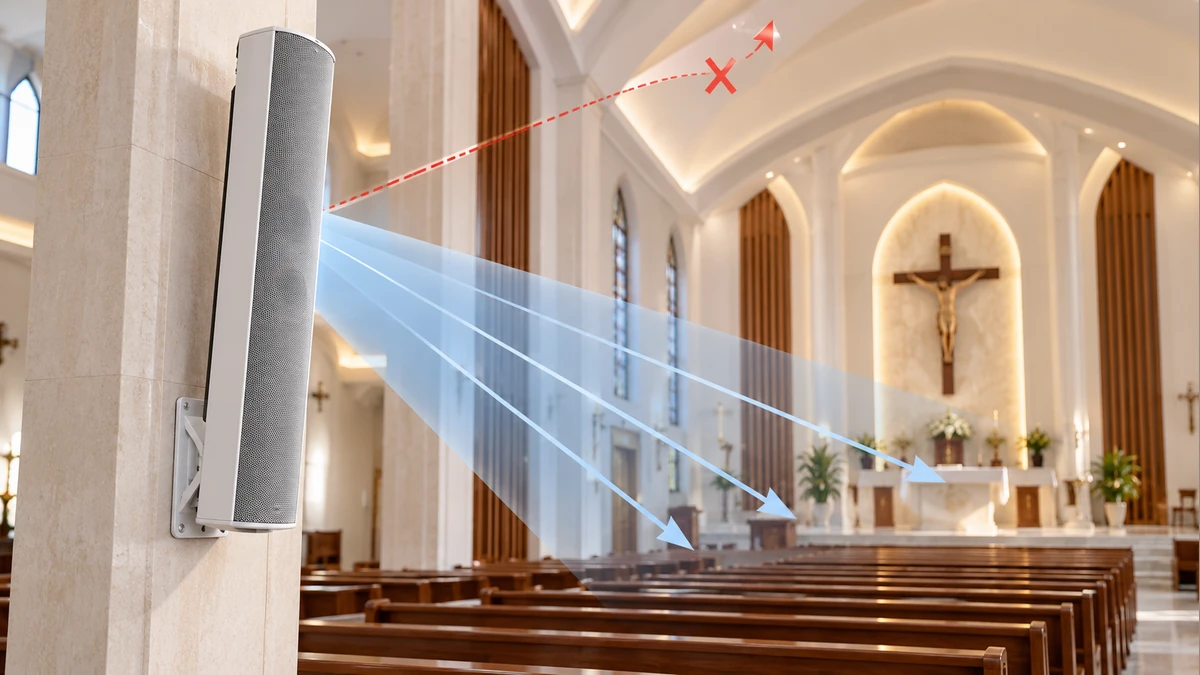

Loa cột thường là một lựa chọn đáng cân nhắc trong không gian có độ vang lớn nhờ khả năng kiểm soát hướng phát theo phương đứng tốt hơn ở nhiều thiết kế. Tuy nhiên, không có một loại loa phù hợp cho mọi nhà thờ. Chiều cao lắp đặt, chiều dài gian chính, ban công, cột kiến trúc, khu vực cung thánh và yêu cầu thẩm mỹ đều có thể ảnh hưởng đến phương án cuối cùng.

Với một số công trình, phương án hiệu quả có thể là loa chính kết hợp loa bổ trợ đặt dọc không gian. Khi đó, DSP được sử dụng để căn chỉnh thời gian nhằm giúp âm thanh từ các cụm loa đến người nghe hợp lý hơn. Cấu hình cụ thể cần được xác định sau khảo sát thay vì áp dụng một sơ đồ cố định cho mọi công trình.
So sánh phương án âm thanh cơ bản và giải pháp được thiết kế chuyên nghiệp
| Tiêu chí | Hệ thống cơ bản | Giải pháp thiết kế chuyên nghiệp |
|---|---|---|
| Độ rõ lời | Phụ thuộc nhiều vào vị trí loa và đặc tính không gian | Được tối ưu theo vùng nghe và đặc điểm âm học thực tế |
| Phủ âm | Dễ xuất hiện vị trí quá lớn hoặc quá nhỏ | Thiết kế vùng phủ nhằm giảm chênh lệch giữa các khu vực |
| Kiểm soát dội vang | Khó kiểm soát nếu loa phát nhiều năng lượng vào bề mặt phản xạ | Ưu tiên kiểm soát hướng phát và bố trí loa phù hợp kiến trúc |
| Nguy cơ hú rít | Có thể cao khi gain, micro và vị trí loa chưa được tối ưu | Được kiểm soát thông qua bố trí, gain structure, EQ và cân chỉnh hệ thống |
| Vận hành | Thường phải điều chỉnh thủ công nhiều | Có thể lưu preset cho các tình huống sử dụng thường xuyên |
| Khả năng mở rộng | Có thể phát sinh thay đổi lớn khi bổ sung thiết bị | Dễ dự trù đường tín hiệu, vùng loa và nhu cầu nâng cấp ngay từ giai đoạn thiết kế |
Cấu hình hệ thống âm thanh nhà thờ thường gồm những gì?
Một cấu hình hoàn chỉnh cần được xây dựng theo nhu cầu thực tế thay vì ghép thiết bị dựa riêng trên thương hiệu hoặc công suất. Tùy quy mô công trình, hệ thống có thể bao gồm:
- Hệ thống loa: Loa cột, loa toàn dải hoặc các cụm loa chính và loa bổ trợ được lựa chọn theo vùng phủ.
- Micro: Micro cổ ngỗng tại bục đọc, micro cầm tay hoặc micro không dây phục vụ các vị trí và hoạt động khác nhau.
- Mixer: Tiếp nhận và quản lý tín hiệu từ micro, nhạc nền, nhạc cụ cùng các nguồn âm thanh khác.
- Bộ xử lý DSP: Thực hiện EQ, phân vùng, delay, limiter và các chức năng xử lý cần thiết tùy cấu hình.
- Amplifier: Được tính toán phù hợp với hệ thống loa, trở kháng và yêu cầu vận hành.
- Hạ tầng tín hiệu: Dây tín hiệu, dây loa, tủ thiết bị, nguồn điện và phụ kiện lắp đặt cần được quy hoạch để đảm bảo độ ổn định và thuận tiện bảo trì.
Điểm quan trọng là tính đồng bộ giữa các thành phần. Một thiết bị đắt tiền không tự động mang lại chất lượng tốt nếu vùng phủ loa, gain structure, đường tín hiệu hoặc quá trình cân chỉnh chưa phù hợp.
Các bước triển khai giải pháp âm thanh nhà thờ trọn gói
1. Khảo sát thực địa và phân tích không gian
Kỹ thuật viên cần ghi nhận kích thước lòng nhà, chiều cao trần, vật liệu hoàn thiện, vị trí cung thánh, bục đọc, khu vực ca đoàn, ban công và các vùng tập trung người nghe. Đồng thời cần kiểm tra hệ thống điện, đường dây hiện hữu và những giới hạn về vị trí lắp thiết bị.

Với công trình đang sử dụng, việc nghe thử và đo kiểm hệ thống hiện tại giúp xác định nguyên nhân của các vấn đề như lời thiếu rõ, âm lượng không đồng đều hoặc hú rít. Dữ liệu khảo sát là cơ sở để tránh tình trạng lựa chọn thiết bị theo cảm tính.
2. Thiết kế vùng phủ và lựa chọn thiết bị
Từ dữ liệu khảo sát, đơn vị thiết kế xác định số lượng loa, vị trí, độ cao, góc hướng và phương án chia vùng. Thiết bị sau đó mới được lựa chọn dựa trên yêu cầu về độ phủ, mức áp suất âm, đặc tính định hướng, số lượng đầu vào và khả năng mở rộng.
Đây cũng là giai đoạn cần cân đối ngân sách. Thay vì dồn chi phí vào một vài thiết bị cao cấp, nên ưu tiên những hạng mục tác động trực tiếp đến hiệu quả tổng thể như thiết kế vùng phủ, loa phù hợp, micro ổn định, xử lý tín hiệu và chất lượng thi công.
3. Thi công, đấu nối và cân chỉnh hệ thống
Sau khi lắp đặt, kỹ thuật viên cần kiểm tra cực tính, mức tín hiệu, cấu trúc gain và từng vùng loa trước khi cân chỉnh tổng thể. Các thông số EQ, crossover, delay và limiter phải được thiết lập dựa trên đặc tính của thiết bị và điều kiện thực tế tại công trình.

Đối với hệ thống có loa bổ trợ đặt xa loa chính, căn chỉnh delay đặc biệt quan trọng. Mục tiêu không phải đặt cùng một thông số cho tất cả loa mà là phối hợp các nguồn âm để người nghe cảm nhận trường âm tự nhiên và hạn chế hiện tượng âm thanh bị tách thành nhiều nguồn.
4. Nghiệm thu, hướng dẫn vận hành và bảo trì
Quá trình nghiệm thu nên kiểm tra tại nhiều hàng ghế thay vì chỉ nghe tại bàn mixer. Cần thử giọng nói, nhạc nền, micro sử dụng thực tế và các tình huống có nhiều micro hoạt động đồng thời.
Sau khi hoàn thiện, có thể lưu các preset cho lễ thường nhật, lễ đông người hoặc hoạt động cộng đoàn nếu hệ thống hỗ trợ. Người vận hành cần được hướng dẫn cách bật tắt đúng trình tự, điều chỉnh micro ở phạm vi an toàn và xử lý các tình huống cơ bản. Hồ sơ sơ đồ đấu nối và thông số cấu hình cũng nên được lưu lại để thuận tiện cho bảo trì về sau.
Làm thế nào để tối ưu chi phí lắp đặt hệ thống âm thanh nhà thờ?
Tối ưu chi phí không đồng nghĩa với lựa chọn thiết bị rẻ nhất. Một cấu hình dư công suất nhưng sai vùng phủ có thể vừa tốn ngân sách vừa không giải quyết được vấn đề nghe rõ. Ngược lại, phương án được khảo sát kỹ có thể giảm số lượng thiết bị không cần thiết và dành ngân sách cho những thành phần ảnh hưởng trực tiếp đến chất lượng.
- Xác định đúng nhu cầu: Phân biệt nhu cầu chính là giảng lễ, thánh ca, nhạc cụ hay tổ chức các chương trình quy mô lớn.
- Ưu tiên thiết kế trước thiết bị: Xác định vùng phủ và kiến trúc hệ thống trước khi chốt model cụ thể.
- Tận dụng thiết bị hiện hữu có chọn lọc: Những thiết bị còn đáp ứng yêu cầu kỹ thuật có thể được giữ lại sau khi kiểm tra khả năng tương thích.
- Dự phòng khả năng mở rộng: Hạ tầng dây và hệ thống xử lý nên có mức dự phòng hợp lý để tránh phải thi công lại khi bổ sung vùng loa hoặc nguồn tín hiệu.
- Tính chi phí vòng đời: Ngoài giá mua ban đầu, cần cân nhắc độ ổn định, khả năng bảo trì, linh kiện thay thế và mức độ thuận tiện khi vận hành.
Những sai lầm thường gặp khi lắp đặt âm thanh nhà thờ
Một trong những sai lầm phổ biến là tăng số lượng loa hoặc công suất khi gặp tình trạng nghe không rõ. Nếu nguyên nhân nằm ở dội vang hoặc hướng phủ không phù hợp, cách xử lý này có thể khiến vấn đề nghiêm trọng hơn.
- Chọn loa chỉ dựa vào công suất mà không xem xét đặc tính định hướng và vùng phủ.
- Lắp loa quá cao hoặc hướng quá nhiều năng lượng vào trần và tường.
- Đặt micro gần hoặc phía trước vùng phát mạnh của loa, làm giảm khả năng chống hú.
- Bỏ qua việc căn chỉnh delay giữa loa chính và loa bổ trợ.
- Lạm dụng EQ hoặc thiết bị chống hú để khắc phục một vấn đề vốn xuất phát từ cách bố trí hệ thống.
- Không lưu hồ sơ cấu hình, khiến việc bảo trì hoặc khôi phục hệ thống gặp khó khăn.
Khi nào nên nâng cấp hệ thống âm thanh hiện có?
Không phải công trình nào cũng cần thay mới toàn bộ thiết bị. Nếu loa và amplifier vẫn đáp ứng yêu cầu, đôi khi việc bố trí lại loa, bổ sung DSP, thay micro hoặc cân chỉnh lại hệ thống đã có thể cải thiện đáng kể trải nghiệm nghe.
Nên đánh giá phương án nâng cấp khi xuất hiện các dấu hiệu như nhiều vị trí nghe lời không rõ, chênh lệch âm lượng lớn giữa các hàng ghế, hệ thống thường xuyên hú rít, thiết bị hoạt động thiếu ổn định hoặc không còn đáp ứng số lượng micro và nguồn tín hiệu cần sử dụng. Việc kiểm tra từng thành phần trước khi quyết định thay mới giúp kiểm soát ngân sách và hạn chế đầu tư trùng lặp.
Giá trị của một hệ thống được khảo sát và cân chỉnh đúng kỹ thuật
Một hệ thống âm thanh nhà thờ hiệu quả cần được nhìn nhận như một giải pháp tổng thể gồm âm học không gian, thiết kế vùng phủ, lựa chọn thiết bị, thi công và cân chỉnh. Chất lượng cuối cùng không được quyết định bởi riêng thương hiệu loa, mixer hay amplifier mà bởi mức độ phối hợp của toàn bộ hệ thống.
Ưu tiên quan trọng khi lắp đặt hệ thống âm thanh nhà thờ là giúp lời nói đến cộng đoàn rõ ràng, đồng đều và ổn định với mức âm lượng hợp lý. Thiết bị chỉ phát huy đúng giá trị khi được lựa chọn, bố trí và cân chỉnh dựa trên điều kiện thực tế của công trình.
Trước khi lập cấu hình và dự toán, nên khảo sát trực tiếp, xác định các vùng nghe quan trọng và đánh giá thiết bị đang có. Cách tiếp cận này giúp lựa chọn đúng hạng mục cần đầu tư, hạn chế mua thừa thiết bị và tạo nền tảng thuận lợi cho việc vận hành, bảo trì hoặc mở rộng hệ thống trong tương lai.
